J. of Taroten

今夏の更新頻度の低下について(C5面:近況, 2025.8.19)

現在多忙を極めています

 2025年7月10日深夜に発生したある事由のため(公式発表),多忙を極めています。そのため,本サイトも更新できない状態です。下水道接続でなく,キャンパス内で水循環をある程度おこなっている本学○○○キャンパスの場合,今回の事由により,キャンパス内の水処理施設,調整池が汚染されてしまっており,キャンパスを閉鎖しての除染作業を余儀なくされています。9月1日からのキャンパス再オープン(同敷地内の専門学校の授業開始)を目指して,除去プラント(陰イオン交換性吸着剤)を稼働させるなど対策を●億円(●が一桁かどうかも怪しくなってきた,2025.12.23訂補:●が2桁かつ上位桁が1ではない)をかけて進めているところです。近隣の皆様,学生,教職員の皆様には,多大な迷惑とご心配をおかけしており,心苦しく思っています。

公式発表(2025.7.31付)に基づくこれまでの経緯(8月と9月の経緯等を追加)

・7月10日夜,○○○キャンパス地下車路において泡消火剤が漏水し,調整池,および,汚水処理施設が汚染。
・7月11日,事態が認知され,汚水処理施設から調整池への放流をただちに停止。
・7月14日に汚水処理施設での貯水が限界を迎え,学内の別の場所で処理前汚水の貯留開始。
・7月15日に国土交通省が本学からの通報および独自の水質分析結果に基づき,浅川および多摩川からの取水の一部を停止要請,国土交通省が状況をただちに公表。18日におおむね取水再開。
・7月15日に○○○市が採取した水が調整池出口付近 8,600 ng/L,○○川合流前 1,600 ng/Lの濃度であることが7月22日に判明し,○○○市がただちに公表。
・7月17日よりキャンパスを完全閉鎖して汚染水の増加を抑制(8月24日頃まで厳しい入構規制)。
・7月18日に○○○市が採取した水が調整池出口付近 11,000 ng/L,○○川合流前 810 ng/Lの濃度であることが7月25日に判明し,○○○市がただちに公表。
・7月23日に○○○市が採取した水が調整池出口付近 5,600 ng/L,○○川合流前 390 ng/Lの濃度であることが7月28日に判明し,○○○市がただちに公表。
・調整池から外部河川への放水口を遮断,さらに水位が上がった場合に備え,放水口の完全遮断工事を8月1日に完了。
・キャンパス内に貯留している汚染水を産業廃棄物処理業者に依頼し搬出。
・8月4日から仮設の吸着除去プラントを稼働し,無害化した水を○○○市,国土交通省京浜工事事務所と協議のうえ,公共用水域へ8月8日から検査済みのものを試験放流,のちに随時放流,定期検査の体制へ移行。
・9月10日に調整池処理水の放流開始。
参考:環境基準の指針値 50 ng/L,排水基準は特段の定めなし。

水環境関連研究者の来校(たろてん認知分)

 8月25日 浅見(意見聴取),8月26日 古米(意見聴取),9月8日 小坂(試料譲渡),12月23日 松井(視察) (備忘録,敬称略)

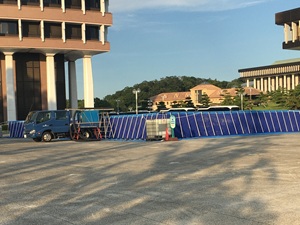

仮設650 m3タンク
生物処理した汚水をいったん貯留

汚水をタンクロ−リーで場外排出
(運搬費20万円+処理委託費140万円,10 m3あたり)×タンクローリー100台 = 1億6千万円

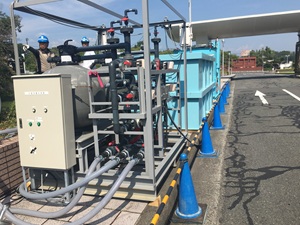

仮設水処理設備(凝集-沈でん-ろ過-吸着)

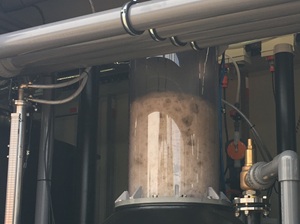

陰イオン吸着性除去塔

汚染された調整池(満水状態)

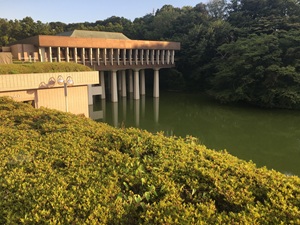

その後,処理をして水位が低下した調整池

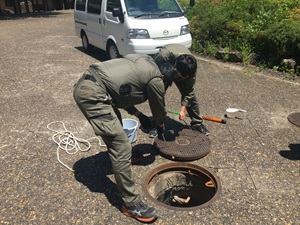

雨水をマンホールから引き抜く準備

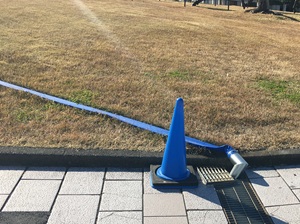

遮集した雨水を池をバイパスさせ敷地外へ排水
